化學樓綜合改造工程施工進度
簡 報
第七期
(8月10日至8月16日)
1、8月11日,學院在東三樓321會議室組織召開第六次監理會議。武漢華勝工程建設科技有限公司、揚州天輝實驗室裝備環保工程有限公司、武漢天遁建設有限公司安排相關人員參與會議。會議上,兩個施工方分別匯報上周工作進度和下周工作計劃,監理對施工中存在的問題進行通報。學院再次強調,開學在即,雖然天氣炎熱,但施工進度不能落后。尤其是通風改造,可以通過夜間適度加班,確保工期。

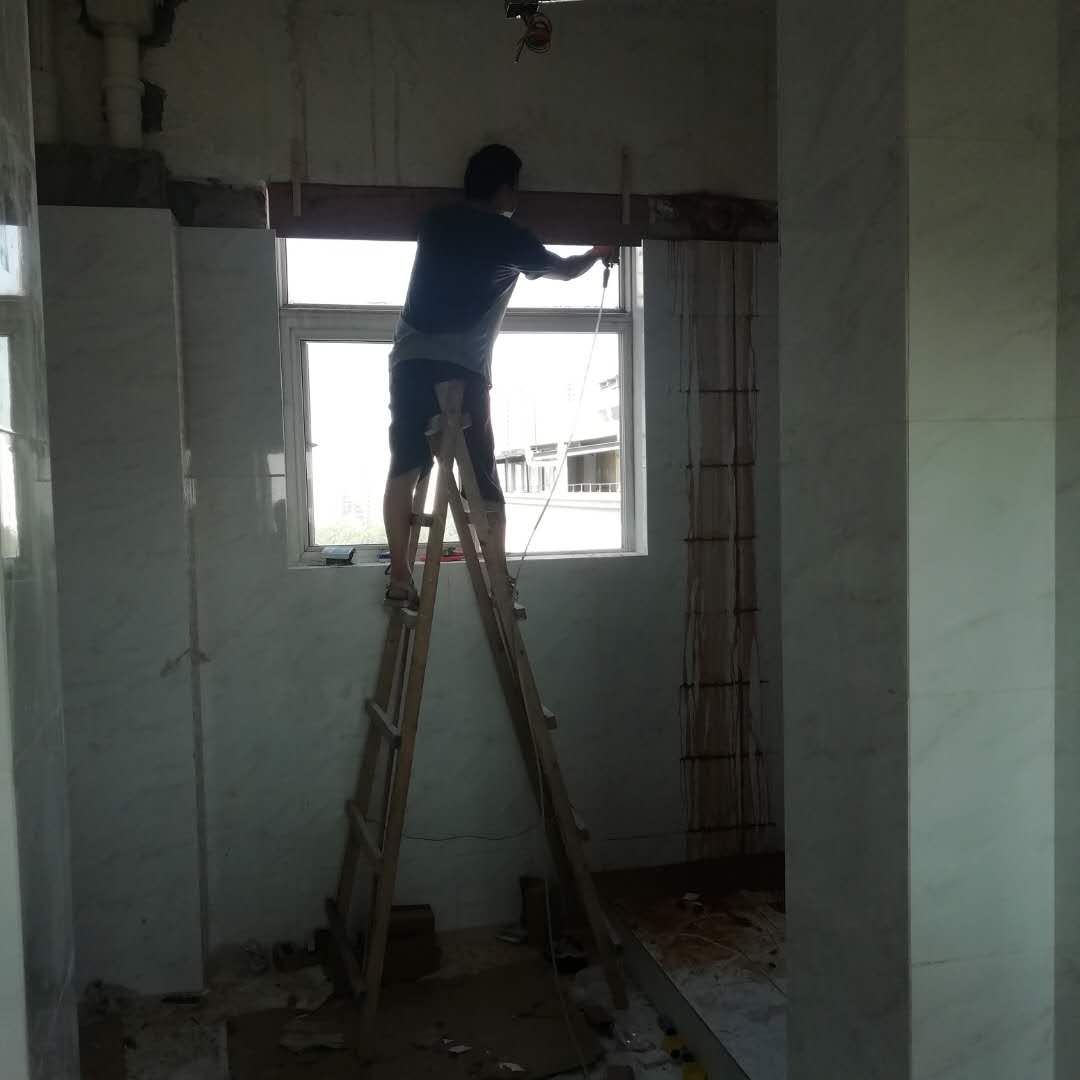

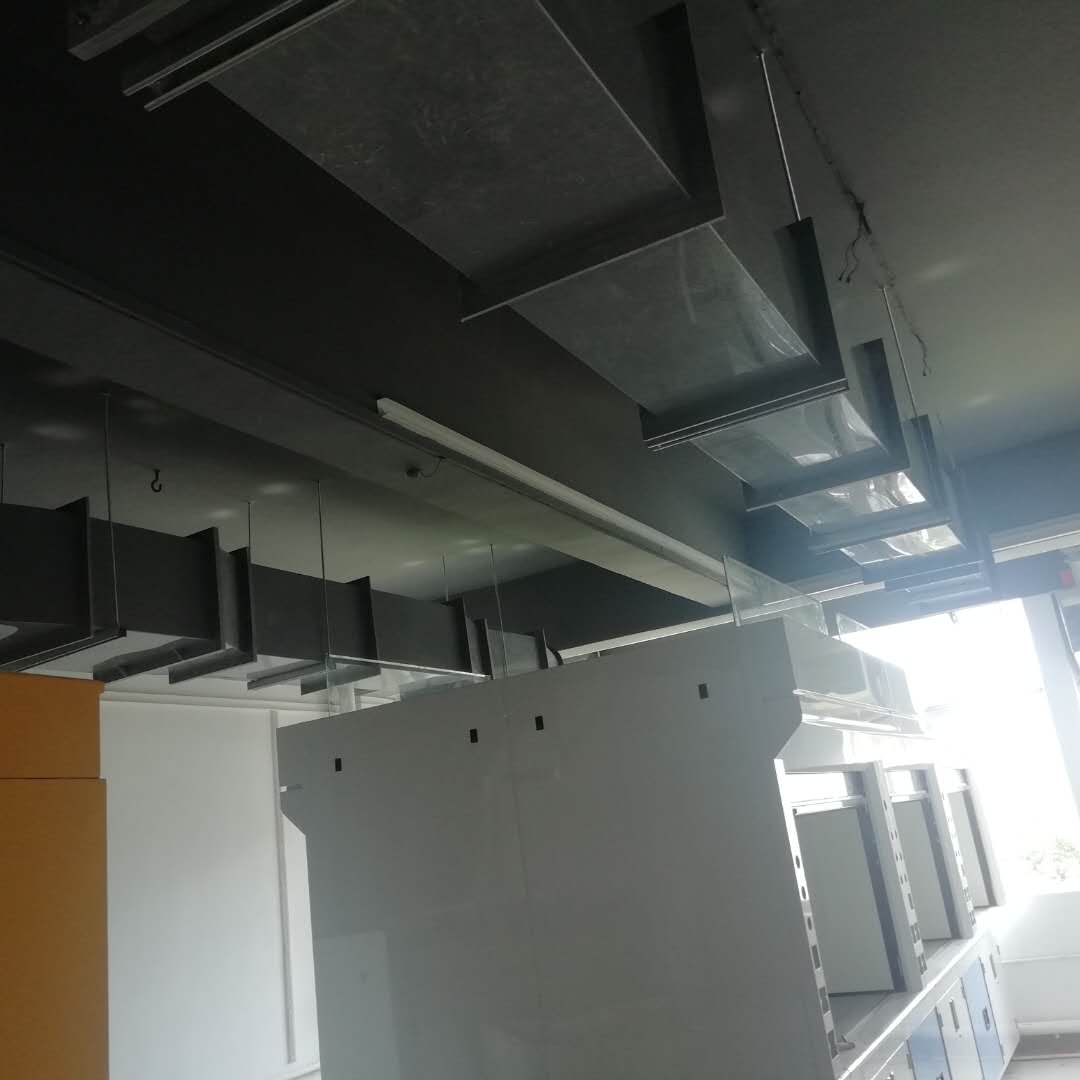

2、8月10日至8月16 日,通風改造施工隊完成8-9層室內通風柜安裝工作,4-9層風井孔洞填補工作,新風管道和機組安裝完成。6-9層室內房間吊頂涂料開始粉刷,5-9層走道通風管道安裝,3-9層走道墻面砍粉。

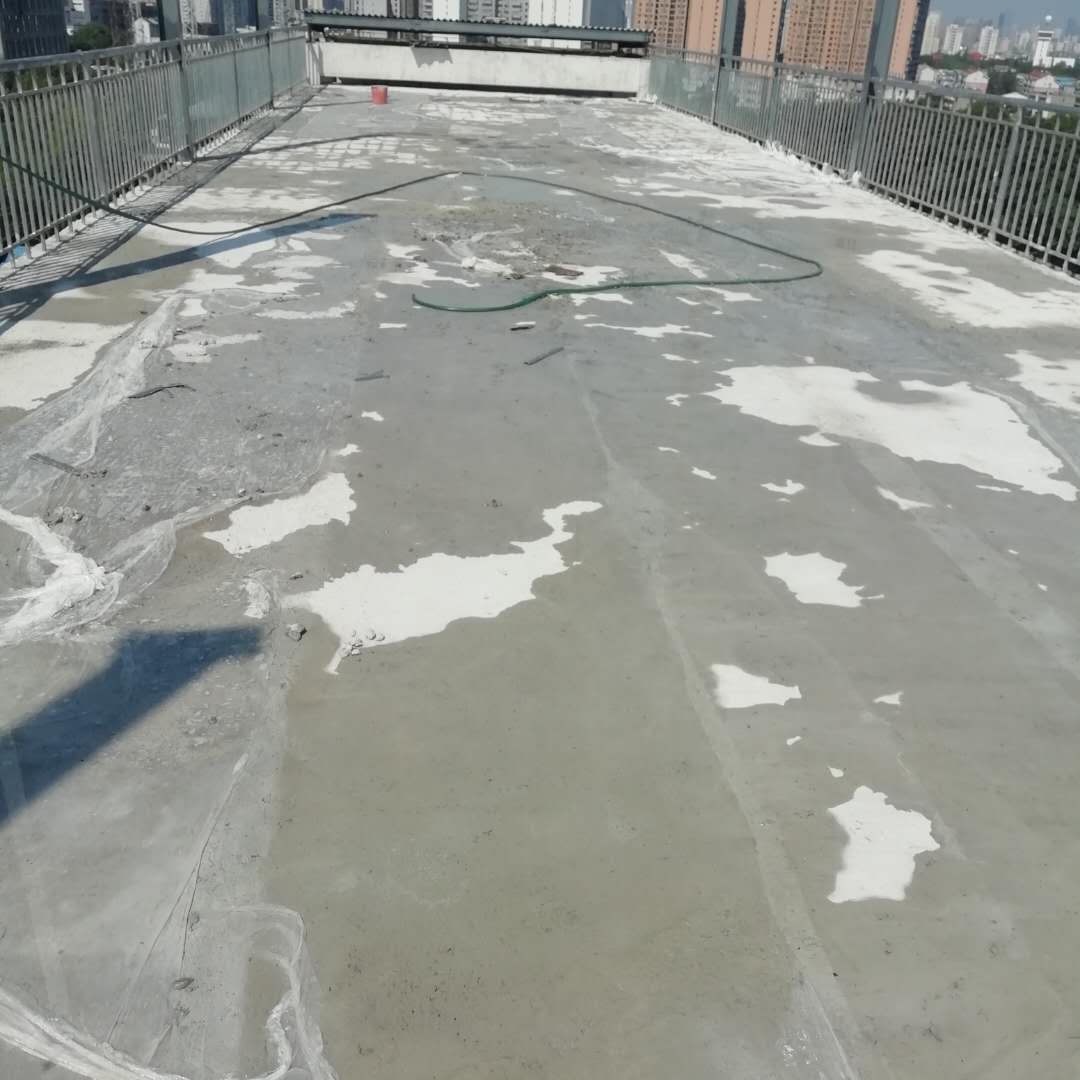

3、8月10日至8月16 日,附樓鋼結構架空層已澆筑混凝土,目前正在砼養護中。
4、8月14日夜間,通風改造施工方和監理一道進行通風管道漏光實驗檢測,檢測合格,后期將出具檢測報告。

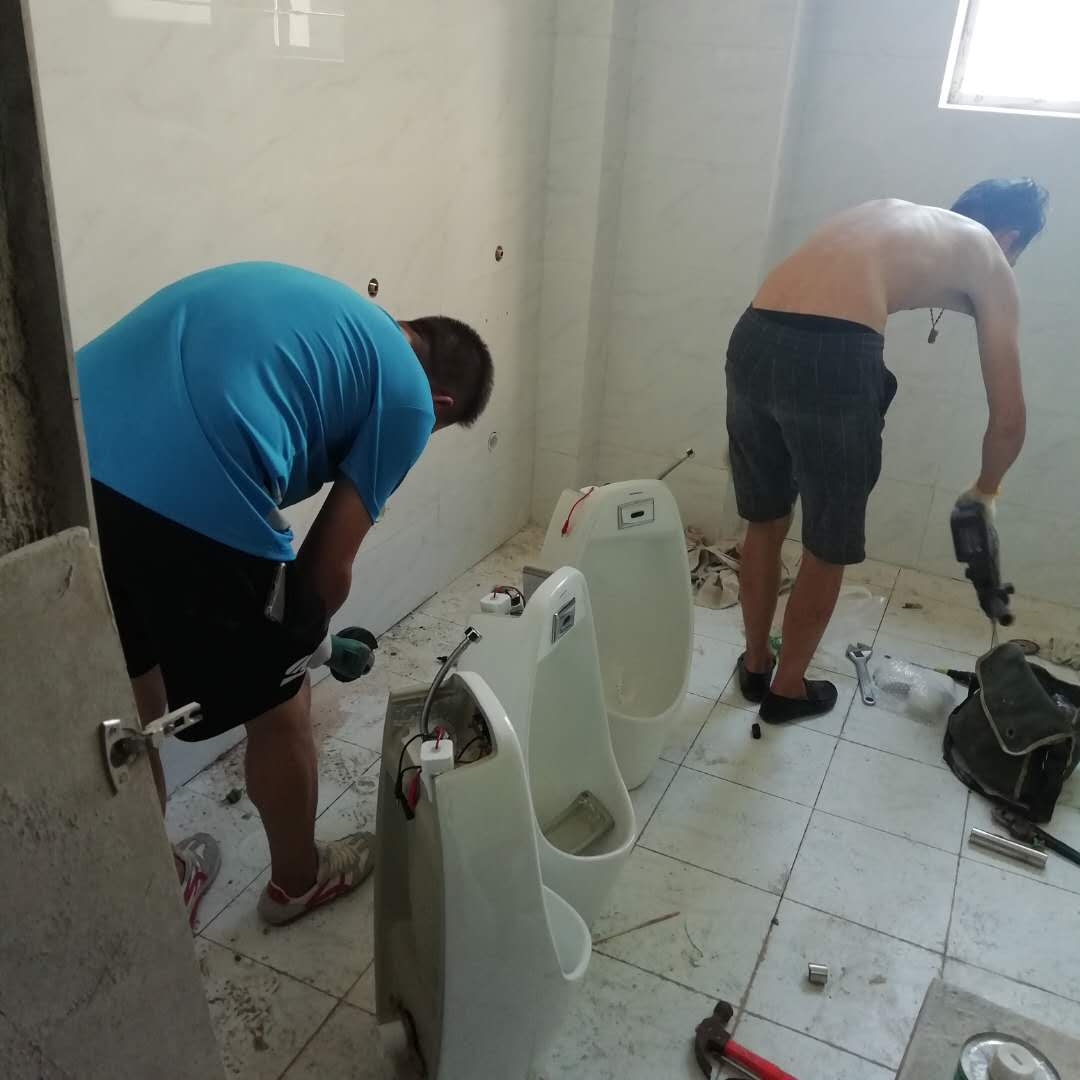

5、8月10日至8月16 日,給排水改造施工隊完成了1-4層污廢水管包管,3-9層污廢水主管和支管安裝, 3-9層衛生間吊頂、潔具的安裝。
6、為確保質量,經過對比招標文件上建議品牌,最終選定衛生間潔具選用九牧,實驗室水龍頭、滴水架、水槽選用臺雄品牌。
